重庆市两江新区水利局关于国家水域救援重庆大队项目水土保持方案准予行政许可的决定
主题分类:
水利、水务
体裁分类:
行政许可
有效性:
重庆市两江新区水利局关于国家水域救援重庆大队项目水土保持方案准予行政许可的决定
语音播报
语音合成中,请耐心等待...
进入播报模式
语音播报
退出播报模式
字号:

重庆市消防救援总队:

你单位提交的《国家水域救援重庆大队项目水土保持方案报告书》和国家水域救援重庆大队项目水土保持方案审批申请表(项目代码:2020-500105-92-01-136095)收悉,经组织专家审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、项目概况

国家水域救援重庆大队项目位于大佛寺大桥桥头北侧,项目性质为改扩建工程,项目总占地3.78hm2,由码头和训练基地两部分组成。其中码头占地2.66hm2,包括码头后方的消防物资堆放平台、缆车房、斜坡道、消防物资临时周转平台和12个系船地牛、生态护坡工程、港池开挖工程等相关配套设施。训练基地包括训练楼、执勤楼及地下训练场以及其他相应配套设施,占地1.12hm2。项目业主单位为市消防救援总队。

项目占地面积为3.78hm2,其中永久占地2.1hm2,临时占地1.68hm2。项目不涉及拆迁安置。工程计划于2026年2月中旬开工,预计2027年2月中旬完工,总工期12个月。项目总投资为12791万元,其中工程投资10096万元,资金来源:财政资金。项目建设过程中土石方开挖总量为6.84万m3(自然方,下同),土石方回填总量为0.34万m3,弃方6.5万m3,弃方全部运往合川银翔城天誉学府G组团回填场土石方回填场处理。

二、水土保持方案总体意见

(一)原则同意项目划分为2个水土流失一级防治区,即码头防治区、训练基地防治区。

(二)同意项目水土流失防治标准执行等级为西南紫色土区建设类项目一级防治标准。水土流失防治责任范围确定合理,面积为3.78hm2

(三)基本同意项目建设过程中扰动地表面积3.78hm2,损毁植被面积0.12hm2

(四)基本同意水土流失防治目标为:水土流失治理度97%,土壤流失控制1.0,渣土防护率94%,林草植被恢复率97%,林草覆盖率25%,表土保护率92%。

(五)基本同意建设方案与布局水土保持评价。

(六)基本同意水土保持监测方案。

(七)基本同意方案提出的水土保持管理要求。

三、水土保持投资

本工程水土保持总投资269.6万元,其中主体已列投资197.47万元,方案新增投资为72.13万元。在主体已列投资中:工程措施费37.29万元,植物措施费158.58万元,临时措施费1.6万元;在方案新增投资中:工程措施费2.78万元,临时措施费14.57万元,监测措施费24.73万元,独立费用22.81万元,基本预备费1.95万元,项目占地共计3.78hm2(37764.69m2),水土保持补偿费5.2871万元(52871元)。

四、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持“三同时”制度。

(二)严格按方案要求落实各项水土保持措施。各类施工活动要严格限定在用地范围内,严禁随意占压、扰动和破坏地表植被。做好表土的剥离和弃渣综合利用,建设过程中产生的弃土要及时运至方案确定的专门场地。根据方案要求合理安排施工时序和水土保持措施实施进度,严格控制施工期间可能造成的水土流失。

(三)依法做好水土保持监测工作,加强水土流失动态监控,并按规定向我局提交监测实施方案、季度报告及总结报告。

(四)结合主体工程监理,按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。

(五)依法缴纳水土保持补偿费。在工程建设中,严格按照审批的水土保持方案,完成各项水土保持措施,并接受我局的监督检查。

(六)本方案批准后,项目的地点、规模、水土保持措施等发生重大变更,符合“水利部第53号令”第十六条明确的情形,应当补充或者修改水土保持方案,报我局审批。确需在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并报我局审批。

(七)在项目投产使用前,请你单位依据批复的水土保持方案及批复意见,组织第三方机构编制水土保持设施验收报告,召开验收会议,形成水土保持设施验收鉴定书,通过官方网站或其他便于公众知悉的方式向社会公开水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等材料后,并在水土保持设施自主验收通过3个月内,向我局报备水土保持设施验收材料。承担生产建设项目水土保持方案技术评审、水土保持监测、水土保持监理工作的单位不得作为该生产建设项目水土保持设施验收报告编制的第三方机构。

五、许可有效期

本行政许可决定有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本许可决定自行失效。

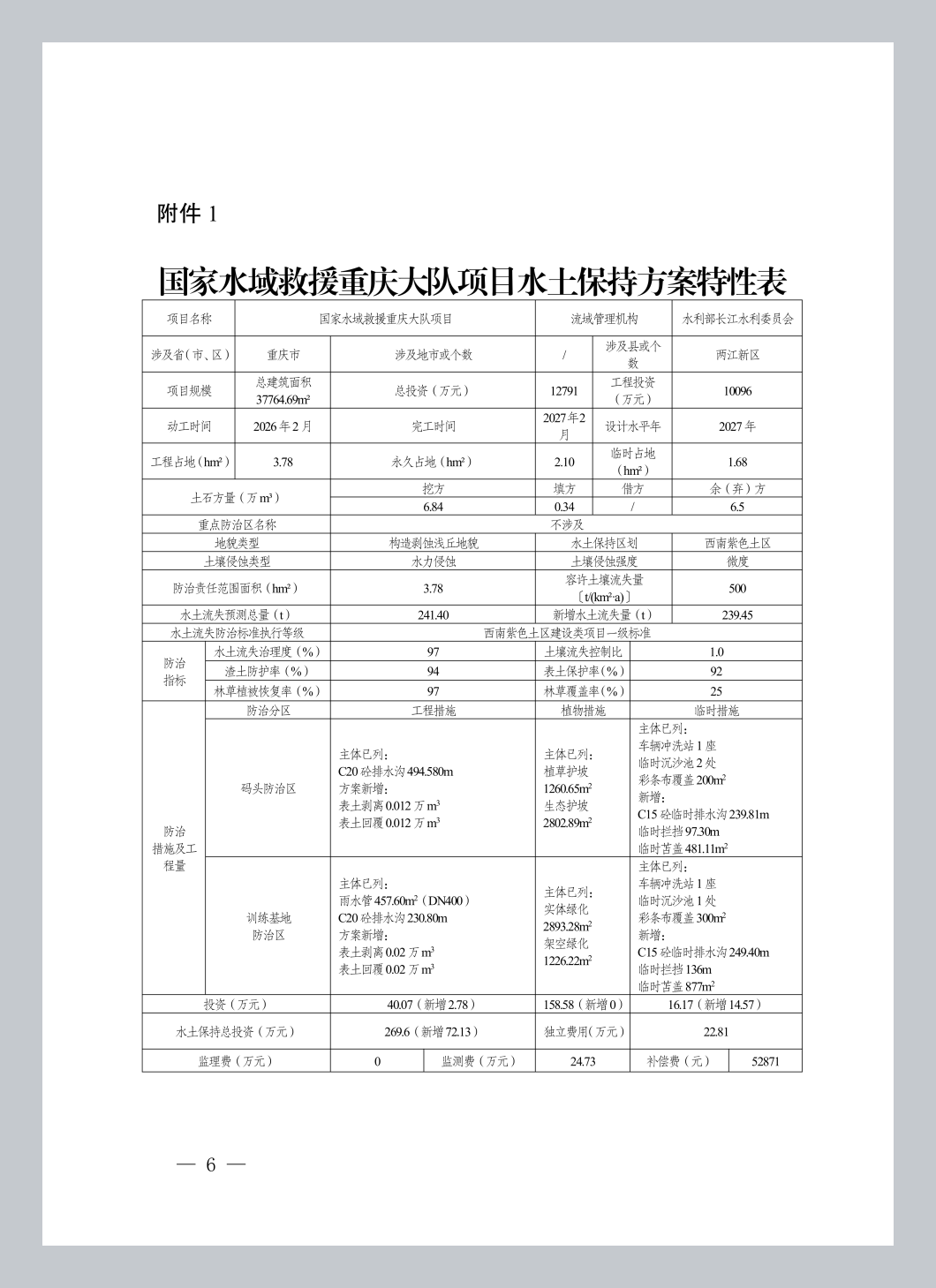

附件:1.国家水域救援重庆大队项目水土保持方案特性表

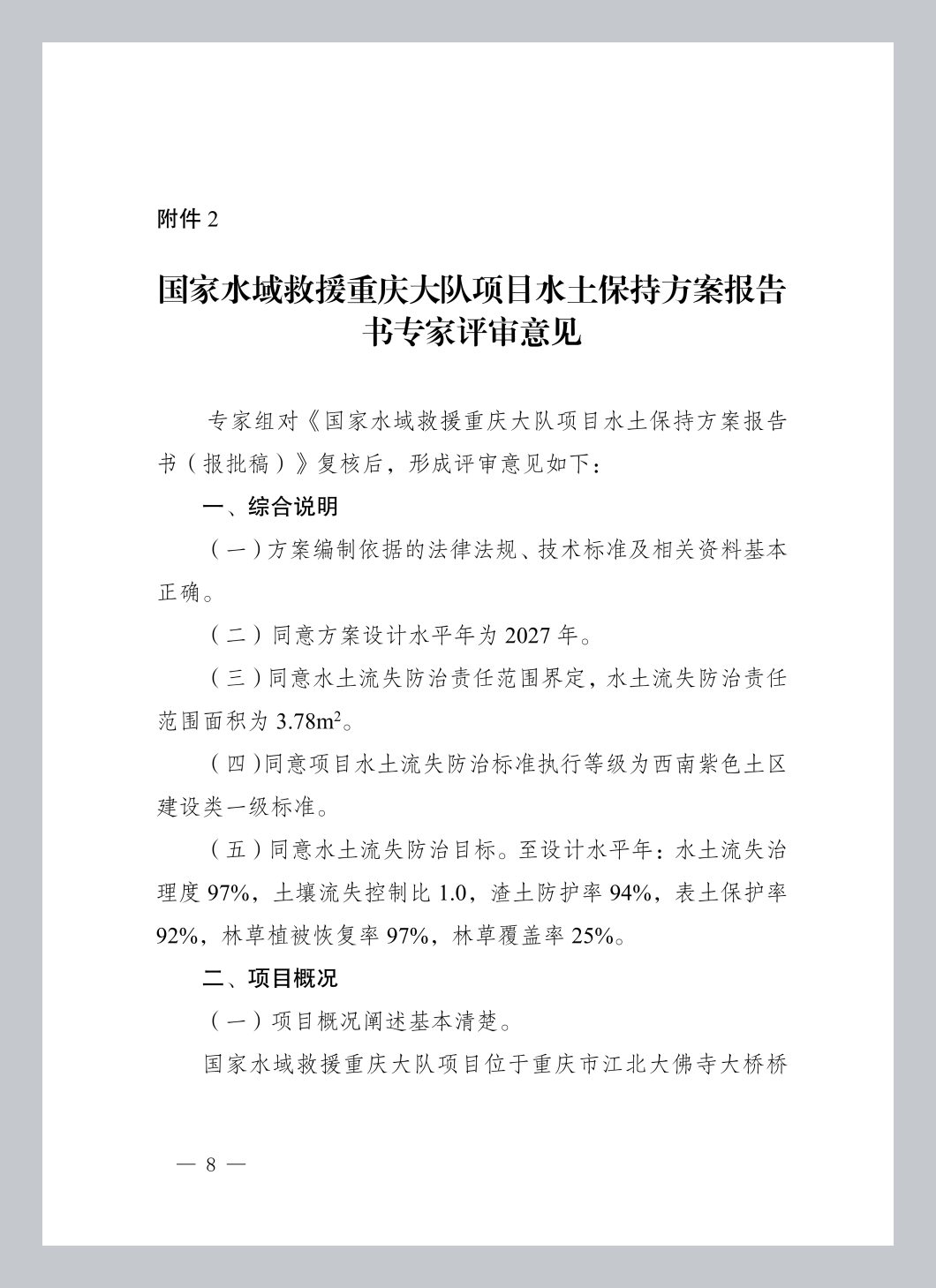

2.国家水域救援重庆大队项目水土保持方案报告书专家评审意见

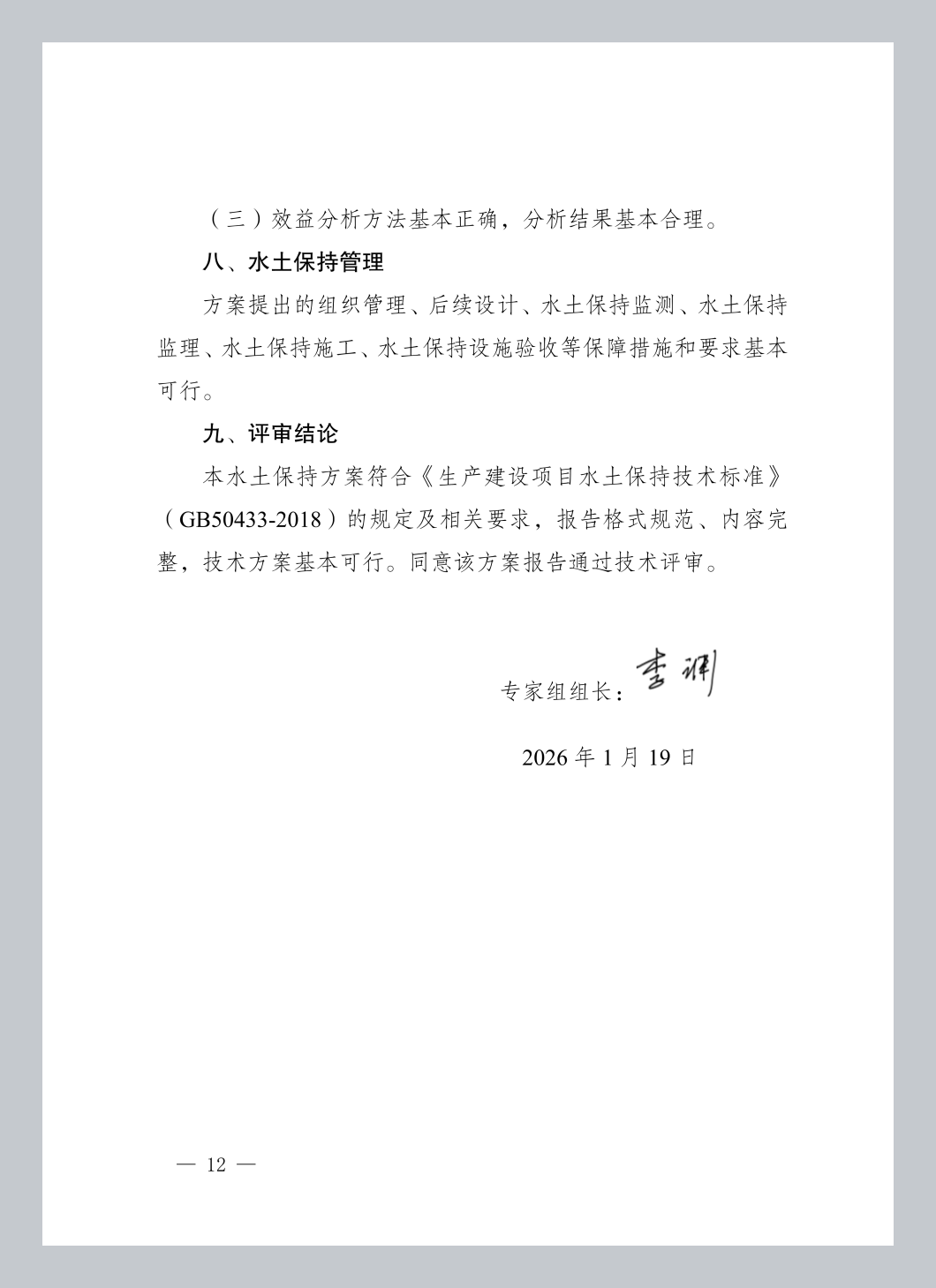

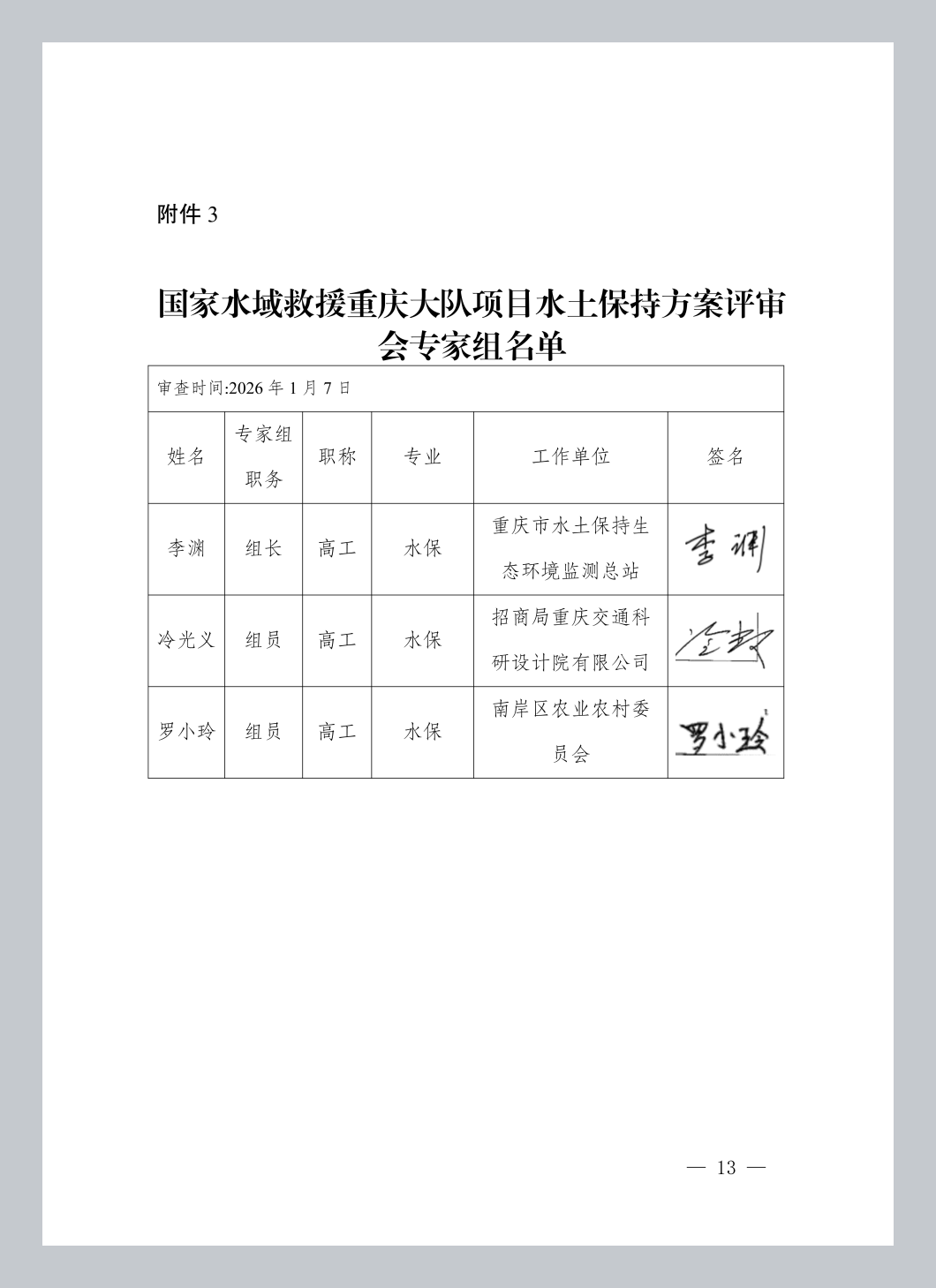

3.国家水域救援重庆大队项目水土保持方案评审会专家组名单

                          重庆市两江新区水利局       

                                    2026年3月12日         
